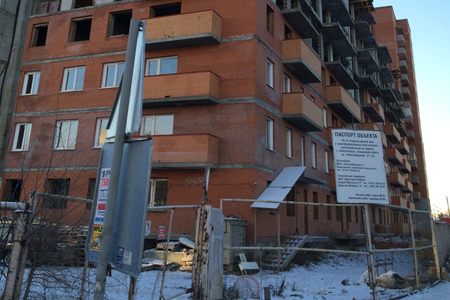

«СИБЭКО» прокомментировало ситуацию с достройкой дома ЖСК «Новосибирская 27»

Представители АО «СИБЭКО» прокомментировали ситуацию, сложившуюся в Новосибирске с завершением крупного долгостроя по адресу улица Новосибирская, 27. Ранее правление ЖСК составило открытое письмо на имя губернатора Владимира Городецкого и мэра Анатолия Локтя.

«СИБЭКО» прокомментировало ситуацию с достройкой дома ЖСК «Новосибирская 27»
© Ирина Кузнецова

В ЖСК утверждали, что не могут подписать с

АО «СИБЭКО»

и департаментом энергетики и

ЖКХ

Новосибирска соглашение, предусматривающее оплату технологического подключения объекта, относящегося к категории «долгостроя». Открытое письмо можно

прочитать по ссылке

.

«Договор с

ТСЖ

, на который ссылается жалобщик, предполагает, что ресурсоснабжающая компания ведет работы на средства, перечисляемые

ТСЖ

. На данный момент по договору должно было поступить 65% от оговоренной в документе стоимости платы за подключение. Но эти средства от

ТСЖ

до сих пор не поступили», — заявил заместитель главного инженера по реконструкции и ремонтам филиала «Тепловые сети»

АО «СИБЭКО»

Дмитрий Бражник.

Несмотря на задержку с оплатой со стороны

ТСЖ

, «СИБЭКО» за счет собственных средств уже построило теплотрассу до объекта. «В связи с тем, что

ТСЖ

отказывается урегулировать вопрос об оплате, компания вынуждена заморозить все оставшиеся работы до окончательного решения вопроса», — отметил представитель «СИБЭКО».

В компании пояснили, что это соответствует условиям подписанного договора. Согласно документу, срок подключения дома составляет 18 месяцев, то есть до октября 2016 года.
